lauantai 18. kesäkuuta 2011

Neljäs maanrakennuspäivä

Eka viikko maanrakennustöitä takana. Käytiin Heikin kanssa tänään heilumassa tontilla. Pätkittiin vähän puita, haettiin työmiehille suojakangasta ja yleisesti pällisteltiin tontilla.

Juuri nyt näyttäisi siltä, että aikataulut ehkä jopa natsaisivat ja kaikki menisi hyvin. Aikatauluissa saattaa olla jopa vähän liikkumavaraakin. Tietty melkein kaikkeen on varauduttava.

Päivän toinen hyvä uutinen on, että emme tarvitsekaan minkäänlaisia pumppaamoja tontille. Kaupungin vesimestari osasi pistää meille tulo- ja jätevesipisteet huomattavasti lähemmäksi. Me olimme tehneet suunnitelmat niillä tiedoilla, mitä alunperin kaupungilta saatiin, mutta.. Eli suunnitelmat vaan uudelleen pöydälle auki. Toivottavasti se hemmetin LVI-suunnitteluja saa tehtyä uudet suunnitelmat alkuviikolle. Mutta onhan se älyttömän kiva juttu, että pumppaamoja ei sitten kuitenkaan tarvita!










- Posted using BlogPress from my iPhone

keskiviikko 15. kesäkuuta 2011

Toinen maanrakennuspäivä

Maanrakennushommat jatkuivat tänään. Itse sykin tänään paikasta toiseen puhelin liimaantuneena korvaan. Päivän säätönä on ollut vesi- ja sähköliittymät, takan hormi ja salaojakuvat.

























- Posted using BlogPress from my iPhone

tiistai 14. kesäkuuta 2011

Hommat alko

Tänään alkoi sitten maatyöt. Koko tontti tärisi kun tuommoinen pikkuinen kaivinkone pisteli puita katki ja perustuksia halki. Kiirettä varmaan saattaa tässä taas pitää, sille perustustyöfirma ilmoitti, että heillä työporukka lähtee 8.7. lomille. Eli maa- ja perustustöille jää aikaa vain reilut 3,5 viikkoa.. Armeijassa oli aina kiire odottamaan, raksaprojektissa tuntuu menevän päinvastoin: Odotetaan kunnes tulee kiire.











































- Posted using BlogPress from my iPhone

maanantai 13. kesäkuuta 2011

Huomenna tärähtää

Huomenna tiistaina olisi tarkoitus aloittaa maatöillä. Viime päivinä ollaan vielä hullunlailla säädetty LVIS-juttujen kanssa. LVI-urakointi varmistui, samoin KVV-työnjohto.

Sähköurakointi varmistunee huomenna tai viimeistään keskiviikkona.

Viimeiset kaksi tuntia on mennyt mukavasti säätäessä LVI-puolen ja takan hormin kanssa. Molemmille oli alunperin tulossa metallihormit taloihin. Noh, vastaava ja rakennustarkastaja molemmat yhteen ääneen sanoivat, että pitää olla elementtihormi. Ei siinä sitten, tunnin soittorumban jälkeen takkafirmaan, talotehtaalle, perustusfirmaan ja takaisin takkafirmaan, molempiin tulee sitten elementtihormit. Meillä hormi siirtyi vielä kaiken lisäksi makuuhuoneen puolelle, joka on tietenkin keittiön kannalta kiva juttu.

Tätä tämä rakentaminen tuntuu suurimmaksi osaksi olevan. Puhelin liimaantuneena korvaan kiinni, läppäri kuumana ja piirustukset esillä. LVI-suunnitelma sitä, OST-kannake tätä.














 Mutta huomenna tosiaan päästään ehkä jo näihinkin hommiin:



















Lumien alta paljastui ihastuttava vesialue. Heikin kanssa päätettiin vähän päästää vesiä pois, ennen kuin maatyöfirma tulee paikalle kaivelemaan.

keskiviikko 8. kesäkuuta 2011

Aloituskokous pidetty

Tänään pidettiin Järvenpään rakennusvalvonnassa aloituskokous. Kokous meni tosi leppoisissa merkeissä ja oli rupatteluineen ohi alle puolessa tunnissa. Ensi viikon alussa olisi sitten tarkoitus alkaa kaivamaan.

Meillä alkaa onneksi olla suunnitelmat jo aika hyvin selvillä. Maatyöfirma, perustustyöfirma, paalutusfirma ovat kaikki iskuvalmiudessa. Samoin LVI+S -puoli alkaa olla kuosissa. Suunnitelmat on molemmista, urakoitsijatkin alkaa olla katsottu. IV-puolen kanssa diili onkin jo tehty. Sähköpuolella on alustava diili ja vesi- ja viemäriurakoinnistakin on jo yksi kohtuullinen(?) tarjous pöydällä.

Ainut ikävä juttu on ollut LVI-suunnittelun kanssa. Suunnitelmaa on saanut odottaa toista kuukautta ja kun viimein saatiin suunnitelma käsiini, saatteena oli vain viesti "lähden tästä samantien viikoksi espanjaan. Kattellaan suunnitelmaa myöhemmin". Toinen ikävä juttu on se, että jätevesipumppaamo pitää joka tapauksessa rakentaa, mutta nyt vielä jännitetään tuleeko toinen pumppaamo sadevedelle.

Ei siinä sitten, kattellaan vaan.

Mutta jännäksi tämä menee, kun kohta alkaa hommat raksalla oikeasti käynnistyä. Huomenna olisi vielä edessä virastokeikka, tällä kertaa kuulemassa rasitetoimitus.

Niin, takkadiili tuli kanssa tehtyä ja samoin keittiökalusteista sopimus on jo tehty. Takat tulee Lämpömaa-nimisestä firmasta molemmille taloille. Perhe N otti kolmeen suuntaan olevan takan.

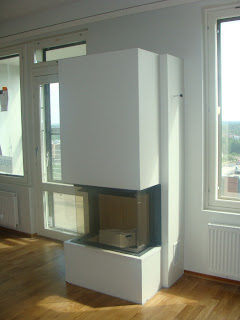

Alla kuva takan perusdesignistä. Meille tuleepi muuten samanlainen, paitsi edessä on Hannan valitsemaa sammalenvihreää kaakelia.
